旗鼓岭输变电工程报道
由广东安和威电力建设有限公司承接的220KV旗鼓岭输变电程(110KV线路部分)于2015年8月20日顺利开工,为公司本年度的工程建设任务添上了浓墨重彩的一笔!
旗鼓岭工程沿线风光
220KV旗鼓岭输变电程(110KV线路部分)包含:
1.110千伏春城~三甲线路解口入旗鼓岭工程:新建两侧双回线路路径总长约3.1km;
2.110千伏岗美~河口线路解口入旗鼓岭工程:新建线路路径长约7.3km;
3.110千伏马水~三甲线路解口入旗鼓岭工程:新建线路路径总长约9.2km,其中单回路0.8km,双回路8.4km;
4.110千伏旗鼓岭至永宁线路工程:新建线路路径总长约30.5km,其中单回路16.5km,双回路9.8km;
5.110千伏旗鼓岭至山坪线路工程:新建线路路径总长约31.9km,其中单回路17.9km。该项目将更新阳江电网架构,彻底解决供电能力不足问题以及推动当地经济社会发展作出贡献。

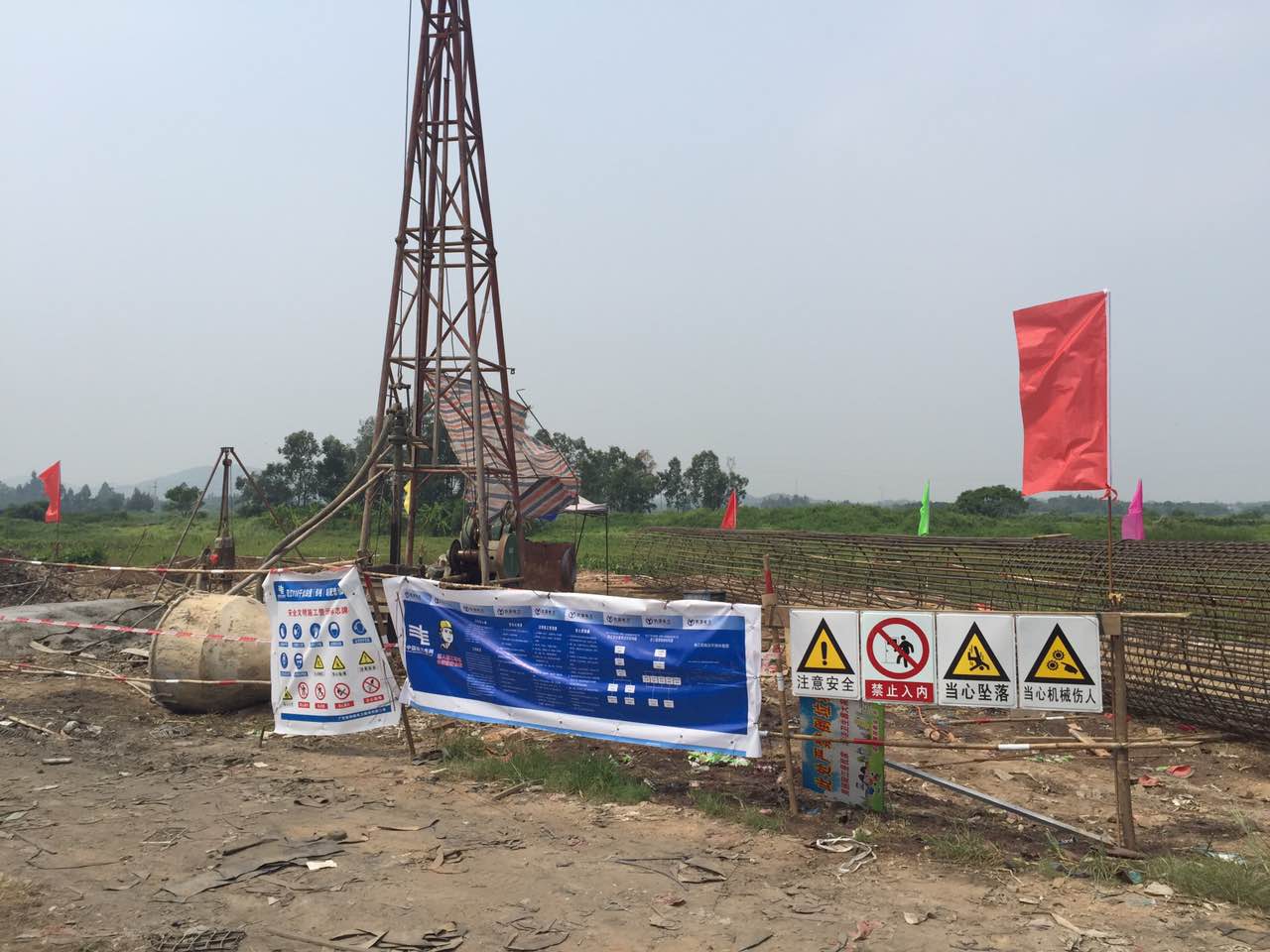

施工现场

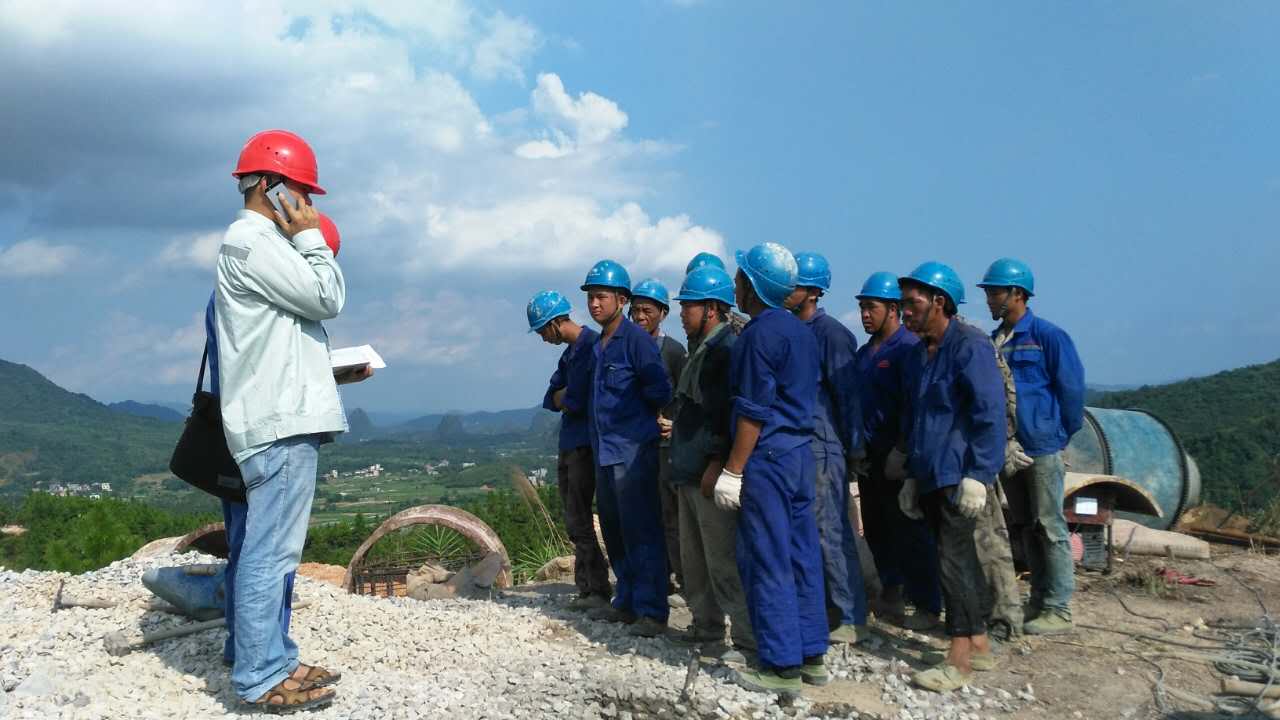

公司总工主持安全消防演习

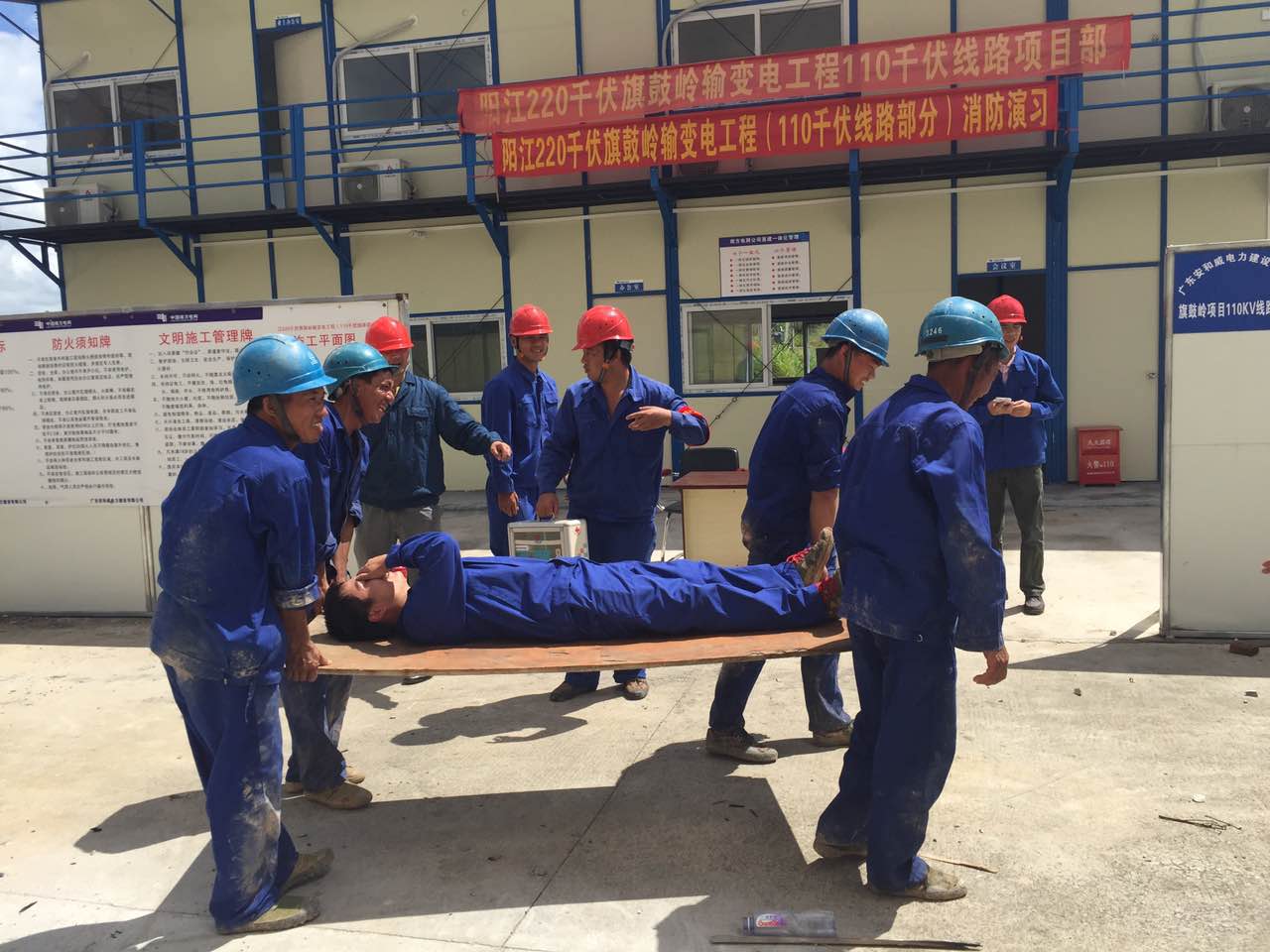

安全消防演习现场

加强对施工班组进行交底
紧张讨论施工细节

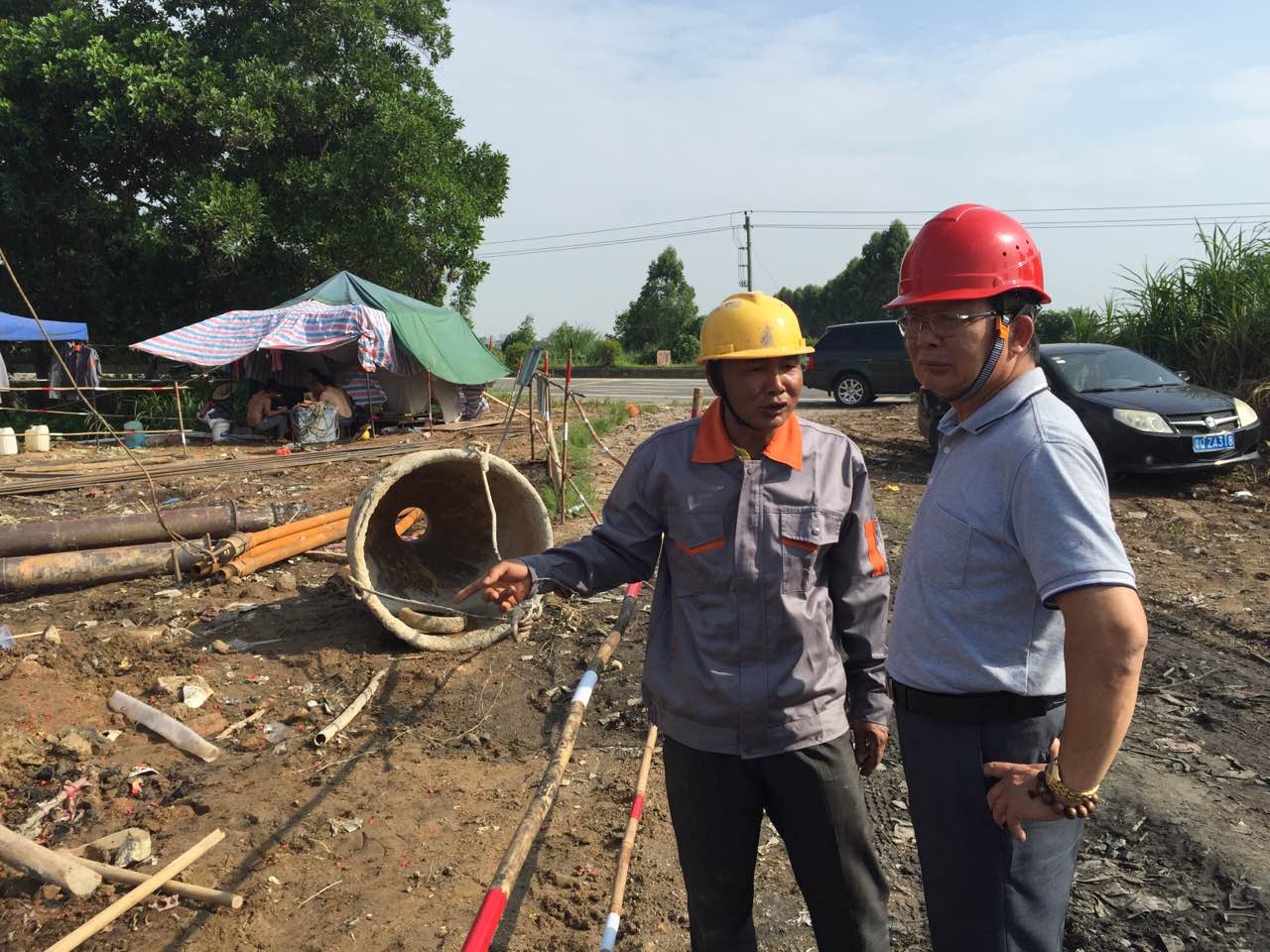

公司领导到现场视察
齐心协力,破难关
沿线跨越、转角多,沿途塔基方量、基础灌注大,有20多基铁塔需跨过山岭,还有的需经过沿海流沙地区和市郊的铁路、公路、桥梁、民房等,如此复杂的施工环境给公司带来了极大的考验。
山岭施工难度大,塔材运输艰难最为突出
需在山岭上新建的铁塔多,材料多,运输量大,尤其在只有崎岖或者不成形的小路,甚至连小路都没有的山岭施工点,大大地增加了材料运输的难度。为此,工程项目部讨论研究,最终采取马帮与索道并用的方法,将塔材运送上山,保证施工的进度。

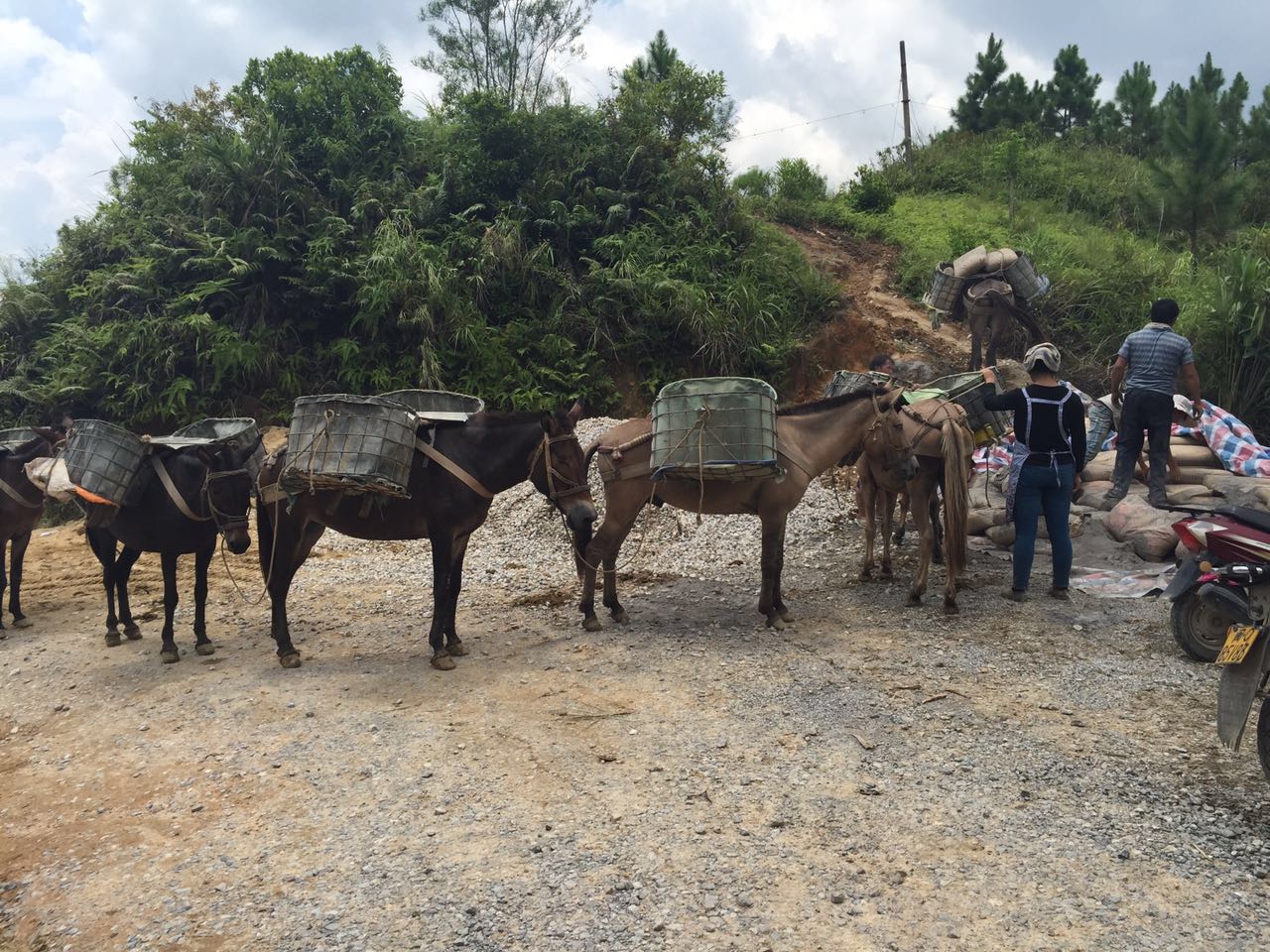

塔材索道而上,马儿驮负而行。施工队根据地形,在适合的山岭架设索道,一环接一环,将数以吨计的塔材运上山岭。在一些不适合使用索道的山岭,则只能靠马帮驮运甚至人工。马帮驮运灵活,但马儿驮着三百多斤的塔材,加上山路崎岖,一天也只能来回三四趟,如果遇上连续暴雨天气,泥泞的山路更是大大增加了材料运送的难度。
公司负责人参加项目进度动员会
项目部定期召开协调会议
精益求精,把质量
工程质量直接决定工程项目投产后的安全、可靠、稳定运行水平,公司切实加强该工程材料物资、机具设备、技术措施等方面的监督规范,严格把好质量关。建设过程中,项目部以创建样板工程为目标,注重从“严”、“细”、“精”三方面入手,加强工程建设控制,实行有效的动态管理,抓好各项制度措施的建设和落实,不断完善质量、安全等管理体系运行机制,认真做好原材料、半成品及成品构件进场前的质量检验工作,强化对施工队伍的管理,严格把关施工程序,施工过程中严格要求塔基浇制、铁塔组立、架线放线等工作必须切实到位,不容疏忽,注意每一个施工细节,并切实做好质量三级验收和成品保护,加强中间工序的质量检查,防止质量通病的出现,同时,项目部还积极推行施工现场5S管理,创造良好的施工环境和施工秩序,提升了该项目的规范化管理水平。
加强对各类原材料及物资的检查

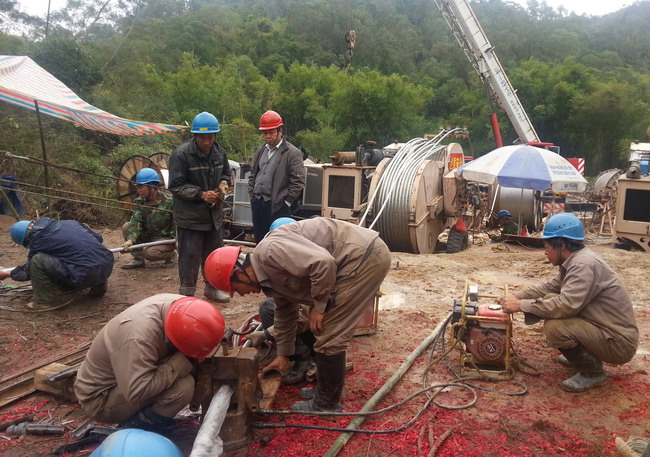

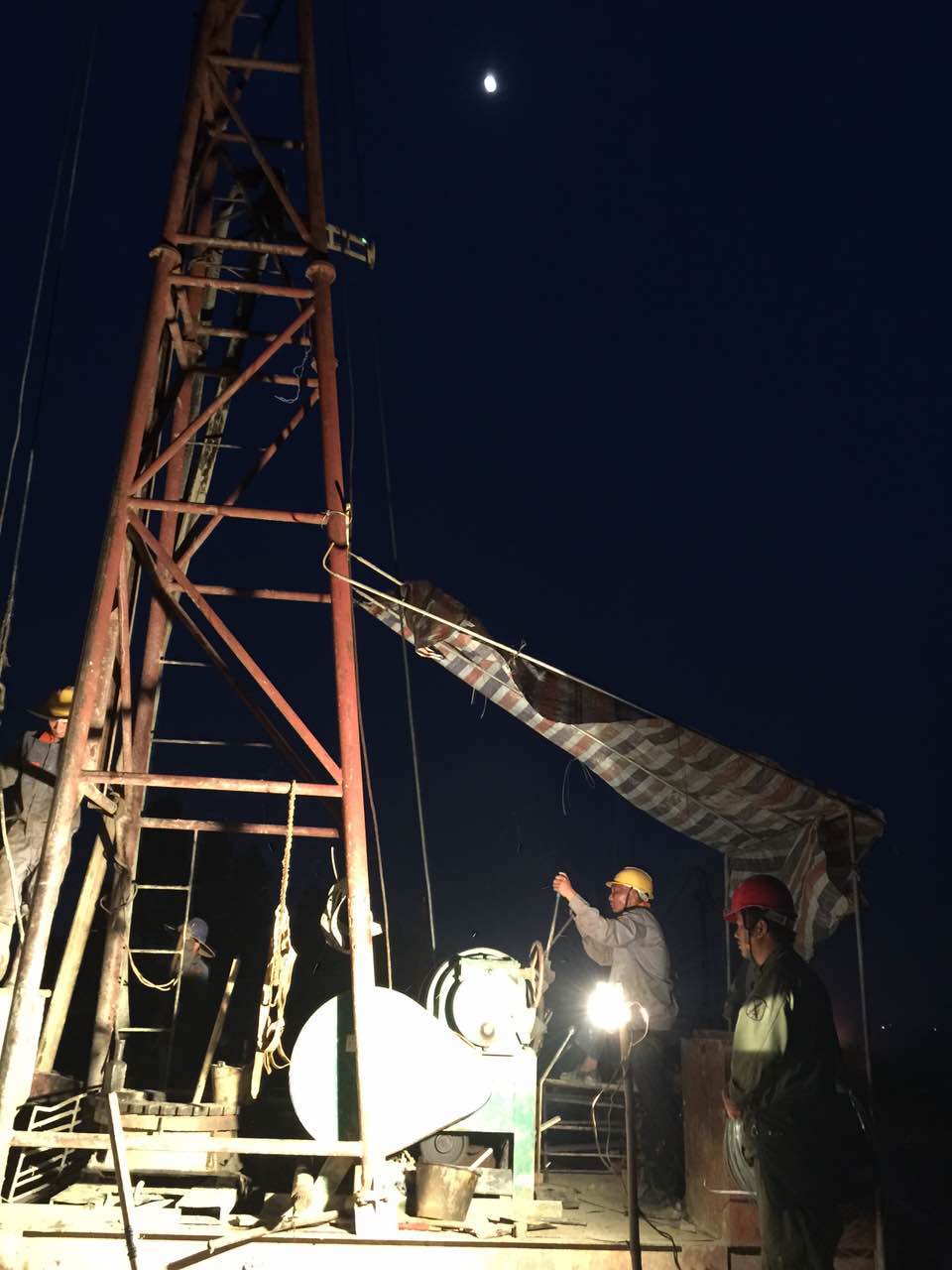

加班加点,挑灯夜战

组立铁塔现场

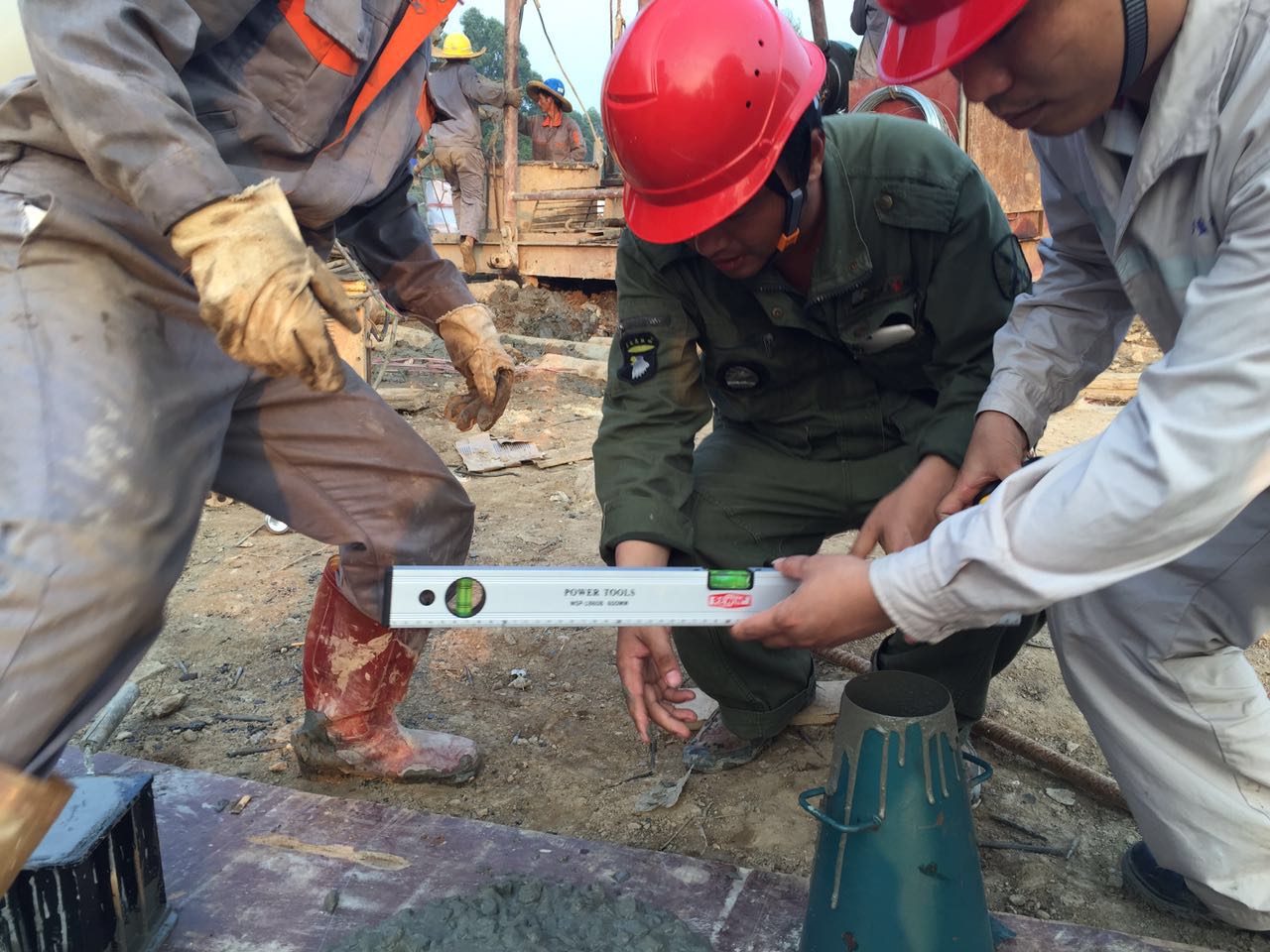

施工人员全神贯注作业
施工人员酷暑中作业
有一种精神,不怕千锤百炼,不怕艰难险阻,它能以披荆斩棘、忘我拼搏的姿态,凝聚职工队伍的力量源泉;它能以敢为人先、善作善为的姿态,推动企业焕发新的生机活力,这就是“安全,可靠,美观,专业”的核心价值观。艰难困苦,玉汝于成,在220KV旗鼓岭输变电程建设中,安和威公司正是秉承着这种执着信念和顽强毅力,有力地诠释和彰显了“第一时间做到最好”的服务理念,谱写了安和威公司电力工程建设事业的光辉新篇章。
